Предпроектная подготовка с предоставлением чертежей нанесенных на топосъемку
Предпроектной подготовкой строительства называют целый комплекс определенных работ, которые проводятся для обоснования градостроительной деятельности на территории, а также для получения права на ее выполнение.
Предпроектные проработки:
- анализ имеющейся исходно-разрешительной документации;
- разработка схемы планировочной организации земельного участка;
- разработка вариантов архитектурно-планировочных и объемно-пространственных решений застройки, определение предварительных технико-экономических показателей проектируемых объектов.

Проектные работы
Проектирование ОПО (Опасный Производственный Объект)
Опасные производственные объекты в случае аварии могут представлять серьезную угрозу для жизни и здоровья населения, его имущества, а также окружающей среды. Поэтому государство контролирует ОПО уже на стадии проектирования.
Нормативные документы в соответствии, с которыми происходит проектирование опасных производственных объектов:
- Градостроительный кодекс Российской Федерации
- Федеральный закон от 21.07.97 года № 116-ФЗ "О промышленной безопасности опасных производственных объектов"
- Постановление Правительства РФ от 16.02.2008 № 87 "О составе разделов проектной документации и требованиях к их содержанию"
- Постановление Правительства РФ от 05.03.2007 № 145 "О порядке организации и проведения государственной экспертизы проектной документации и результатов инженерных изысканий"
- Федеральный закон от 27.12.2002 № 184-ФЗ "О техническом регулировании»
- Технический регламент о безопасности зданий и сооружений
- Технический регламент о требованиях пожарной безопасности
- ГОСТ Р 21.101-2020 Основные требования к проектной и рабочей документации.
Для проектирования Опасных Производственных Объектов допуск СРО (Само Регулируемая Организация) обязателен. Без документа заказчик не позволит вести проект организации, даже если будет уверен в профессионализме работников. Нарушение требований законодательства приводит к административной, а в отдельных случаях — уголовной ответственности.
В 2020 году требования резко изменились, т. е. теперь фирме, вступающей в СРО, нужно иметь лишь двух квалифицированных работников, внесенных в НОСТРОЙ (Национальное Объединение для Строителей) или НОПРИЗ (Национальное Объединение для Проектировщиков и Изыскателей). На проведение опасных видов работ понадобится еще 3 дополнительных работника.
Монтажные работы (монтаж оборудование с обвязкой)
Монтажные работы — это комплекс технологических операций по установке в проектное положение и соединению в одно целое отдельных, изготовленных заранее, элементов, узлов и деталей оборудования. Для проведения работ на ОПО необходима аттестация по правилам ПБ (Правила Безопасности), которая является обязательной для руководителей и ряда должностей сотрудников. Проведение аттестации по Промышленной Безопасности осуществляется в соответствии с Постановлением Правительства РФ от 25 октября 2019 г.
Шеф - монтажные работы
Под шеф-монтажными работами понимается нахождение представителя Поставщика по месту монтажа оборудования для консультаций и контроля за правильностью монтажа оборудования, с целью достижения соответствия оборудования гарантийным требованиям завода-изготовителя.
Что такое Шеф – Монтаж:
- заключение самого договора;
- обеспечение технической поддержки в реализации проекта;
- решение организационных вопросов;
- осуществление надзора за правильной технологией проведения работ персоналом, занятым в проведении работ;
- контроль поставок;
- организация процесса обучения персонала заказчика: служб эксплуатации и технического обслуживания.
Запуск оборудования с представителем заказчика (обучение работы с оборудованием)
Запуск оборудования с представителем заказчика, службой эксплуатации заказчика, службой технического обслуживания заказчика.
Обязанности службы эксплуатации заказчика после ввода объекта в эксплуатацию:
- Ежедневный осмотр оборудования с целью визуального выявления механических повреждений, изменения фонового шума работы оборудования, определение мест возможных газовых утечек при помощи анализатора загазованности, чистоту площадки размещения оборудования. ведение журнала ежедневной отчетности.
Обязанности службы технического обслуживания заказчика после ввода объекта в эксплуатацию:
- Проведение регламентных работ по обслуживанию оборудования в соответствии с утвержденным графиком обслуживания, учитывая рекомендации завода изготовителя, требования правил нормативных документов, Пояснительной Записке проекта.
- Проведение ремонтных работ оборудования ОПО, включая Газоопасные работы, с соблюдением требований их проведения и составлением необходимых Актов отчетности, внесение соответствующих записей в Журнал Технического Обслуживания.
Пусконаладочные работы с предоставлением документов о пусконаладке
Пусконаладочные работы — это комплекс технологических мероприятий, связанных с подготовкой оборудования для эксплуатации.
Перечень документации о проведении ПНР для каждого объекта индивидуален и зависит от оборудования, смонтированного на объекте. В общих чертах это:
- программа проведения ПНР (Утверждается заказчиком).
- приказ о составе бригады для проведения ПНР.
- оформление нарядов-допусков на проведение газоопасных работ.
- 2х сторонний акт приемки оборудования для проведения ПНР (Заказчик. Исполнитель).
- технические акты проверки оборудования в работе на холостом ходу и под нагрузкой.
- 3х сторонний акт приемки оборудования в эксплуатацию после проведения ПНР (Заказчик, Исполнитель, Эксплуатирующая организация).
- технический отчет о проведении ПНР.

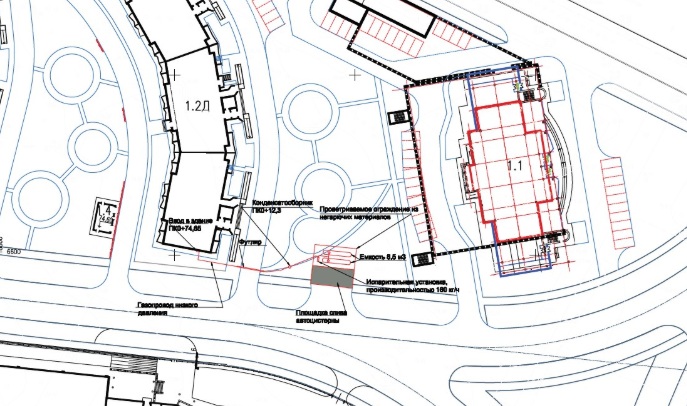

Ключевые моменты монтажа системы автономного газоснабжения:
- Установка подземных (наземных) резервуаров на бетонное основание,
- Установка Испарительной установки на основание,
- Монтаж самовсасывающей установки,
- Монтаж узла слива с автомобилей газовозов с массовым расходомером,
- Наземный/Подземный трубопровод от резервуаров до испарителя и далее к котельной.
- Система контроля и безопасности.
- Датчики давления.
- Сигнализатор предельного уровня.
- Датчики загазованности.
- Электромагнитный клапан аварийного отключения.
- Монтаж трубопроводов и арматуры. (Основная часть работы)
- Всасывающая линия (ДУ50). От резервуаров в общий коллектор к насосу RC40.
- Напорная линия (ДУ25). От самовсасывающий установки к испарителям.
- Уравнивающая линия паровой фазы (ДУ20). Соединяет паровую фазу резервуаров.
- Байпасная линия (ДУ20). Для Рециркуляции самовсасывающий установки.
- Заправочная линия резервуаров (Ду50/32).
- Узел слива с насосом производительностью 220л/мин и массовым расходомером
Монтаж каждой линии
- Резка, обработка торцов, подгонка стальных труб.
- Оросительная система.
- Ручная дуговая сварка каждого стыка.
- Монтаж запорной арматуры.
- Монтаж предохранительной арматуры.
- Монтаж металорукавов.
- Крепление трубопроводов к опорам.Контроль качества сварных соединений.
- Визуальный и измерительный контроль.
- Ультразвуковой контроль или радиографический контроль 100% сварных швов.
- Испытания на прочность и герметичность. Воздух или азот испытание всего узла в сборе.
- Антикоррозийная защита и маркировка.
- Пусконаладочные работы.
- Проверка работы электроприводов кранов.
- Настройка массового расходомера.
- Проверка работоспособности насосов.
- Комплексная проверка всех режимов работы.
